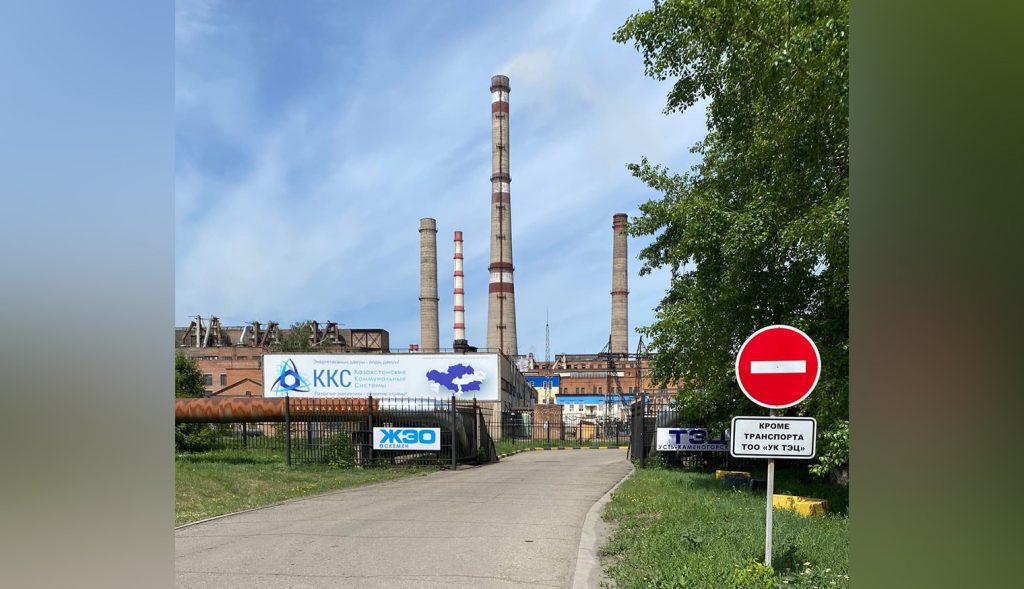

Учитывая все факторы подготовки

Фото: из архива автора

К концу июля готовность теплоисточников Восточно-Казахстанской области к отопительному сезону составила 42,6%. В рамках Нацпроекта «Сильные регионы – драйвер развития страны» уже начаты работы по реконструкции и строительству тепловых сетей. Об этом сообщает Optimism.kz.

К концу июля готовность теплоисточников Восточно-Казахстанской области к отопительному сезону составила 42,6%. На данный момент завершен капитальный ремонт 252,2 км электрических сетей и проводятся ремонтные работы на 132 км инженерных сетей, из которых уже отремонтировано 60,8 км.

В текущем году в рамках Нацпроекта «Сильные регионы — драйвер развития страны» на реализацию четырех проектов по реконструкции и строительству тепловых сетей из республиканского бюджета выделено 1,7 млрд тенге. Строительно-монтажные работы уже начались на двух объектах в Усть-Каменогорске и одном в поселке Глубокое Глубоковского района, сообщили в Управлении строительства, энергетики и ЖКХ.

Также в этом году запланирована реализация трех проектов по реконструкции котельной и тепловых сетей в селе Катон-Карагай на сумму 1,7 млрд тенге в рамках программы «Ауыл — Ел бесігі». Ремонтные работы также проводятся на Риддерской ТЭЦ силами 11 порядных организаций. Финансирование для работ обеспечено как из резерва правительства страны, так и из областного бюджета.

По информации акимата города Риддера, уже произведена закупка необходимого оборудования и материалов, больше половины из которых уже поставлено. Работу подрядчиков контролируют общественность и представители городского маслихата, которые ежедневно посещают ТЭЦ и отслеживают объем выполненных работ, поставки необходимых материалов и оборудования.

По состоянию на 24 июля реконструкция осуществляется на всех шести котлоагрегатах, тракте топливоподачи, в турбинном цехе, а также в здании ТЭЦ и сетях теплоснабжения. Ежедневно на станции и теплосетях работают 200 сотрудников подрядных организаций и 67 человек из числа персонала АО «Риддер ТЭЦ».

Одной из важных задач подготовки к зиме является также своевременная заготовка угля. Общая потребность угля на осенне-зимний период составляет 3 097 тыс. тонн, в том числе для населения — 447,5 тыс. тонн и бюджетных организаций — 40,9 тыс. тонн. Для населения уже заготовлено 134,5 тыс. тонн угля, а бюджетным организациям поставлено 26,2 тыс. тонн угля. Также имеется 6,2 тыс. тонн угля в наличии в разных районах области, а в августе планируется доставка еще 82,5 тыс. тонн угля, в сентябре — 83 тыс. тонн и в октябре — 61,6 тыс. тонн.

Кроме того, важным фактором качественной подготовки к отопительному сезону является погашение задолженностей по коммунальным услугам и электроэнергии. На данный момент задолженность за потребленную энергию перед «Шыгысэнерготрейд» составляет 209,7 млн тенге.

Заключение

К концу июля готовность теплоисточников Восточно-Казахстанской области к отопительному сезону составила 42,6%. В рамках Нацпроекта «Сильные регионы – драйвер развития страны» на реализацию проектов по реконструкции и строительству тепловых сетей выделено 1,7 млрд тенге. В городе Риддер ведутся ремонтные работы на Риддерской ТЭЦ. Также запланированы проекты по реконструкции котельной и тепловых сетей в селе Катон-Карагай. Подготовка к зиме включает также заготовку угля. Общая потребность угля на осенне-зимний период составляет 3 097 тыс. тонн. Существует задолженность перед «Шыгысэнерготрейд» в размере 209,7 млн тенге.
