В период с 3 июня по 14 июня согласно утвержденного графика произведен плановый останов котельной «Жасканат» зона охвата включает мкр. “Жасканат-1”, мкр “Жасканат-2″для проведения ремонтных работ.

В рамках планового ремонта для обеспечения бесперебойного теплоснабжения и горячей водой потребителей произведены следующие работы:

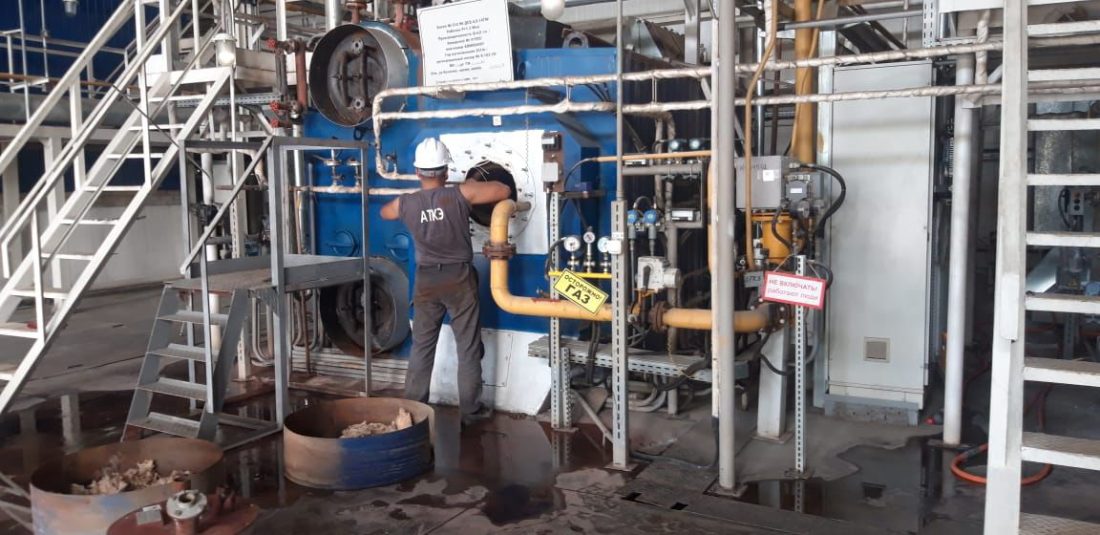

- ремонт котлов с вскрытием верхних и нижних барабанов и их очисткой, демонтаж горелок для осмотра внутренней поверхности топки и очистки, ремонт с вскрытием и ревизией питательных насосов и питательного узла с заменой и смазкой подшипников CR-5.
- Замена водоуказательной колонки, запорных арматур дренажных линий, мазутных линий и на экономайзере.
- Вырезка экранных труб для анализа состояния внутренней поверхности труб, выполнено восстановление сепарационных устройств в барабане котла.
- Осмотр направляющих аппаратов вентиляторов, дымососов с заменой и смазкой подшипников дымососов и дутьевых вентиляторов (ДН, ВДН), заменены масла в картерах.
- Очистка деаэраторной установки ДВ-200, обеспечивающее удаление агрессивных газов из состава воды, для предотвращения коррозии котельного оборудования и обеспечения его долговечности.
- Очистка атмосферного деаэратора и его барботажного устройства, осмотр рабочих баков вакуумного деаэратора. Провели смазку с заменой подшипников на насосах рабочей воды.

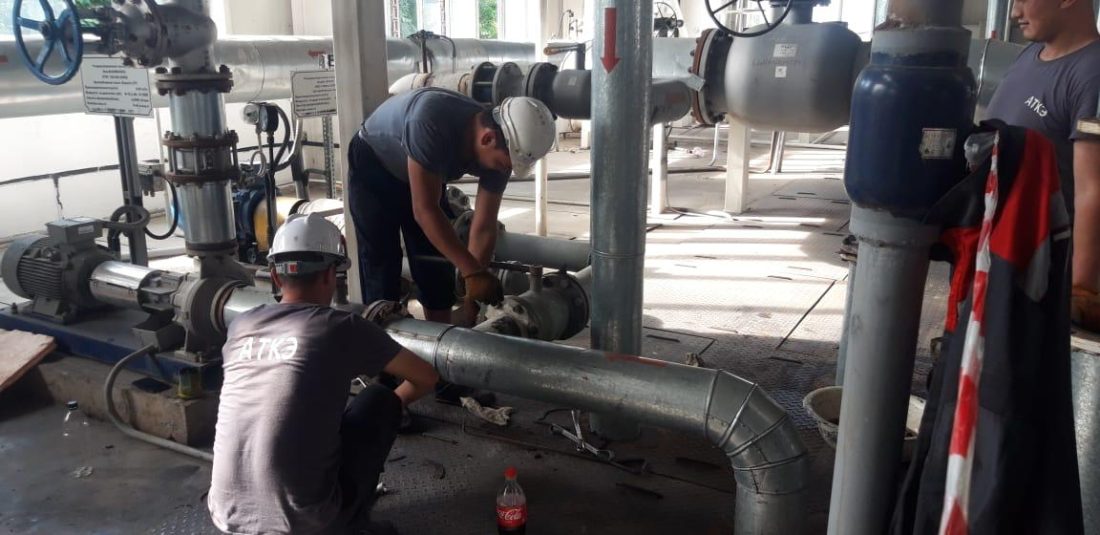

- Осуществили ревизию рабочих баков деаэратора что позволяет гарантировать их надлежащее функционирование и эффективность.

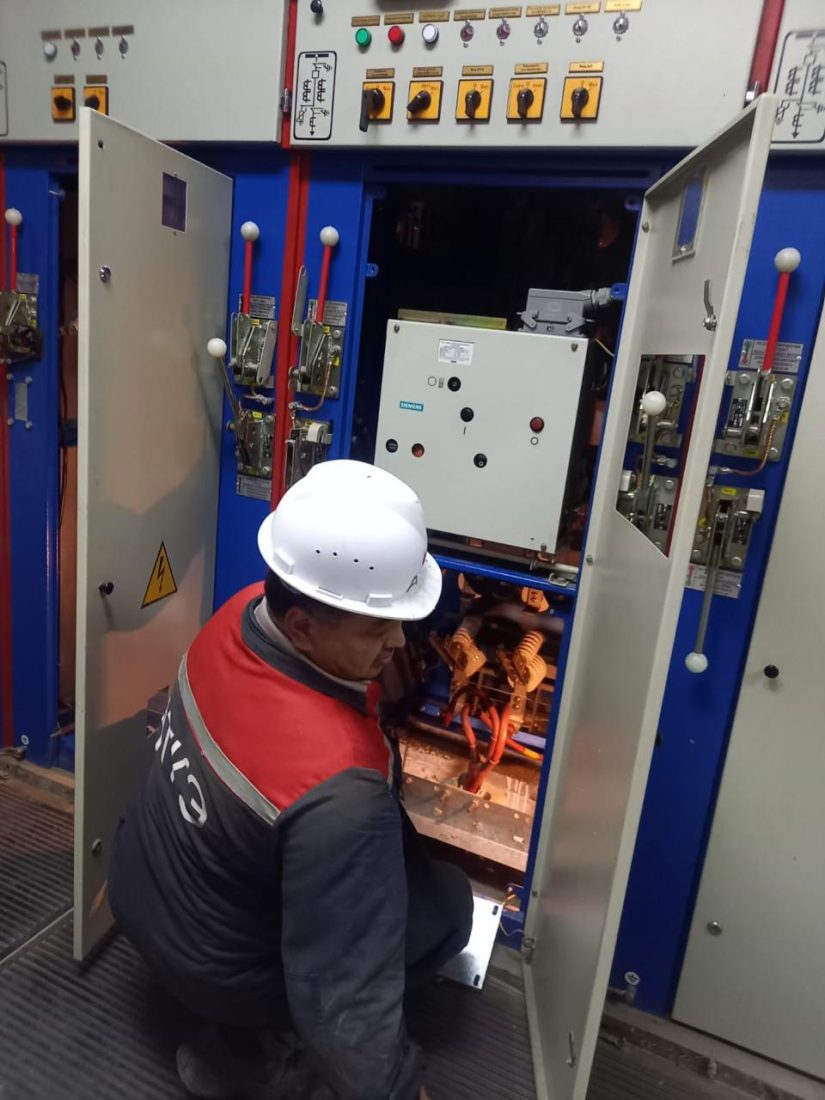

- Выполнен капитальный ремонт: сетевых и подпиточных насосов, электрооборудования котельной включая силовые трансформаторы и высоковольтные вакуумные выключатели, произвели протяжку электро-контактов во всех электро щитах котельной и настройку концевиков запорной арматуры с электроприводом установленных в сетевых и подпиточных насосах.
- По блоку хим. водоочистки провели замер фильтрующего материала с доведением до рабочего уровня, что необходимо для предотвращения образования отложений на внутрикотловых поверхностях и способствует умягчению воды.
- Сделана очистка аккумулирующих баков с производством антикоррозийных работ внутри бака (антикоррозийные работы внутри бака позволяют защитить на долгий срок металл от коррозии, что в свою очередь повышает энергоэффективность работы котельной).
- Выполнена очистка солевых ям от донных отложений, что в свою очередь способствует бесперебойной работы фильтров для хим. очищенной воды, осмотр насосов рециркуляции раствора соли и покраска трубопроводов для защиты от коррозии.

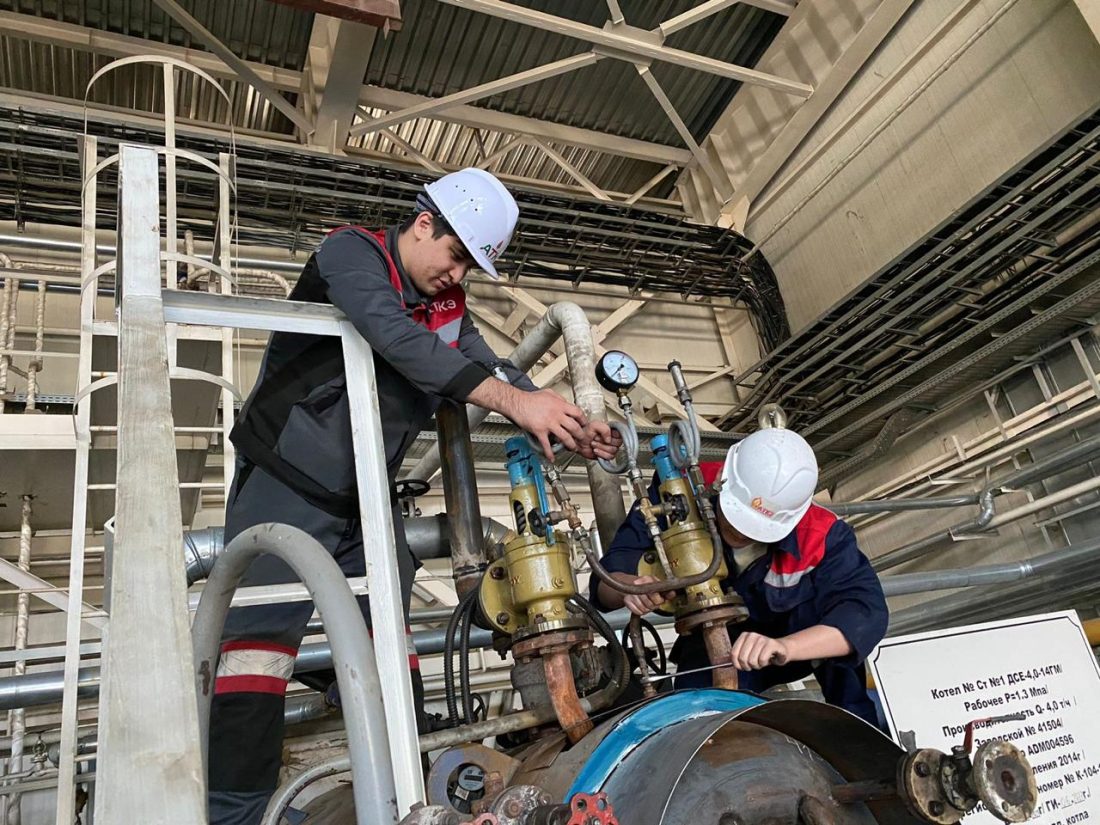

- Выполнен ремонт оборудования КИПиА включающий в себя прочистку импульсных трубок, ревизию игольчатых вентилей, проверку защиты на котлах, неисправные манометры заменены и отправлены на ремонт.
- Провели диагностику и настройку регулятора газа и ревизию всей автоматики котельной для бесперебойной ее работы.
- Ремонт газового оборудования включающий в себя : осмотр регуляторов давления газа РДУК-200, предохранительных клапанов ПКН, ПСК, очистку рабочих мембран, проверка на плотность стыков и соединений газопровода и газового оборудования мыльной эмульсией с устранением утечек газа.

Все работы были выполнены сотрудниками ТОО «АТКЭ» в срок согласно графика ремонтных работ для безаварийной и бесперебойной работы котельной в предстоящий осенне-зимний период.

Плановый ремонт котельной является важным мероприятием для поддержания надежности и эффективности теплоснабжения. Проведенные работы по ремонту , очистке и замене ключевых компонентов оборудования позволяют обеспечить 122 объекта бесперебойным теплоснабжением и горячей водой и поддержанию стабильной работы всей системы теплоснабжения района.
